工程目的:改善排洪能力

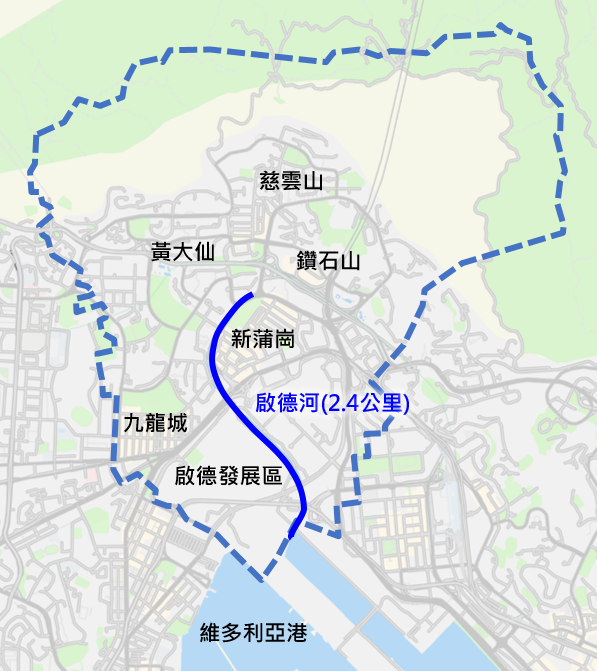

現有啟德河總長度約2.4公里,由蒲崗村道起,沿彩虹道經東頭邨和太子道東至啟德發展區,最後連接維多利亞港,是東九龍其中一條主要排洪渠道。現時啟德河的排洪能力未能符合現行防洪標準,在過往暴雨期間,啟德河旁的彩虹道曾出現嚴重水浸情況,影響黃大仙及新蒲崗地區。有見及此,本署於啟德河進行改善工程,以提升啟德河的排洪能力,減低相關地區的水浸風險。
黃大仙區水浸回顧

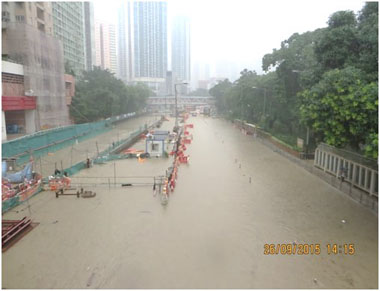

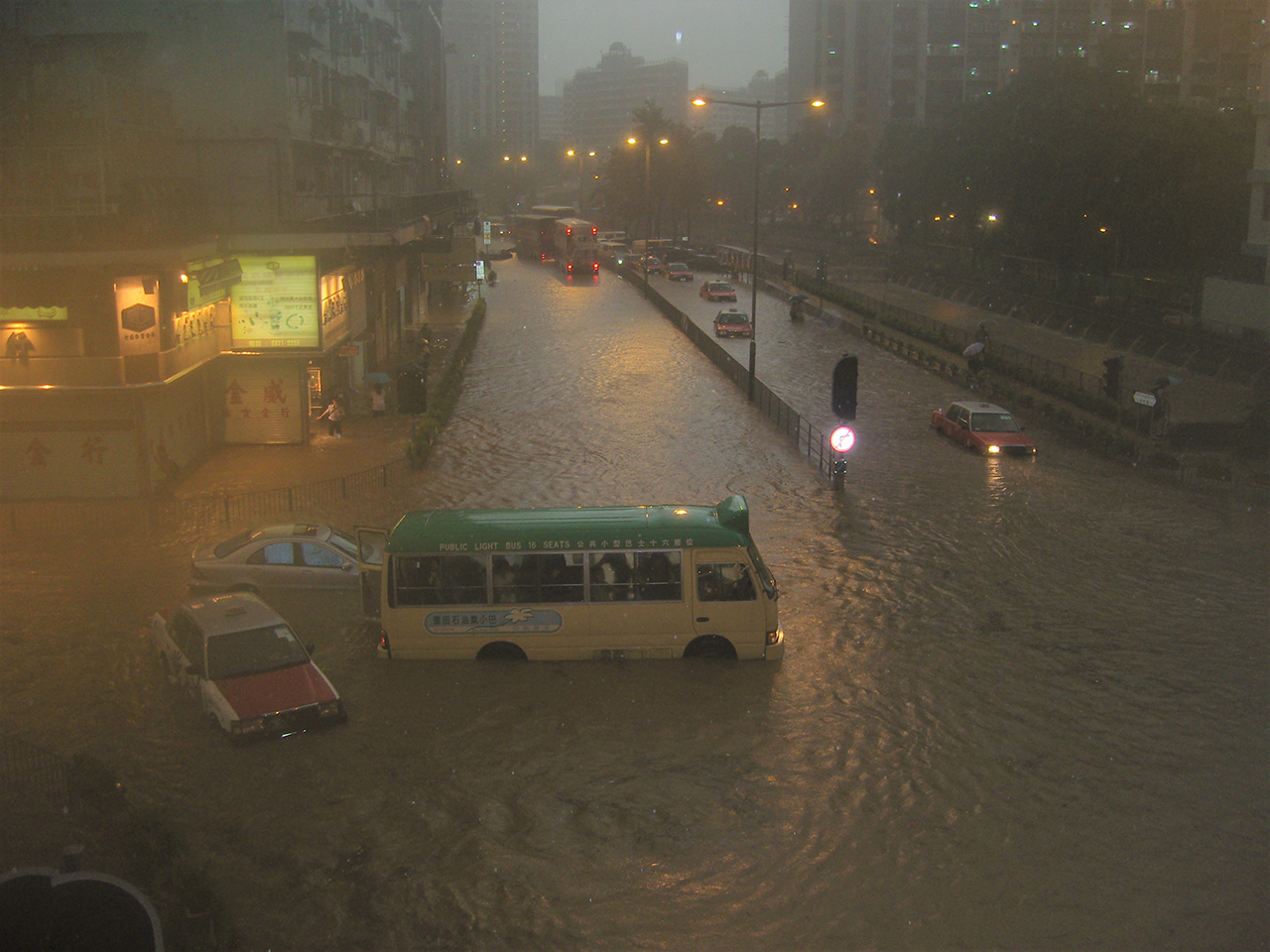

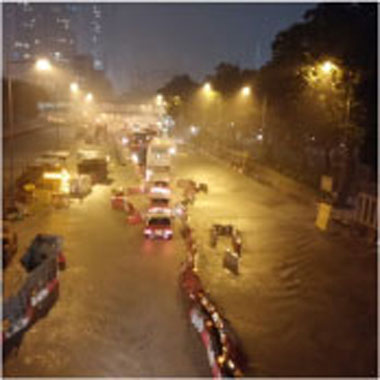

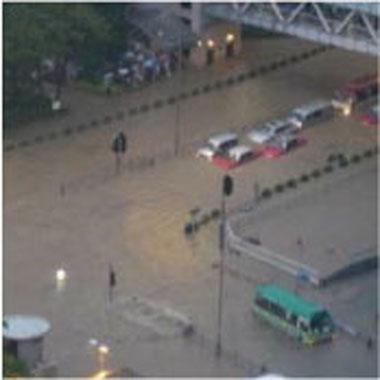

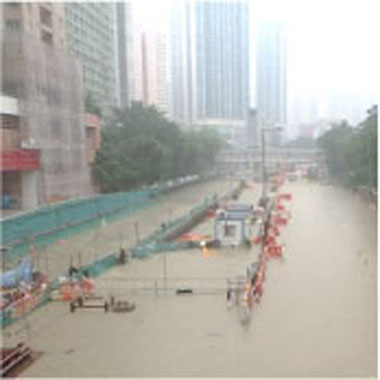

下列圖片攝於2008,2010,2014及2015年,顯示黃大仙區一帶的水浸情況。
公衆諮詢
渠務署負責黃大仙區內共1.1公里的啟德河改善工程,並採用兩個改善排洪策略。

- 以排洪為先
- 活化成市區綠化河道走廊

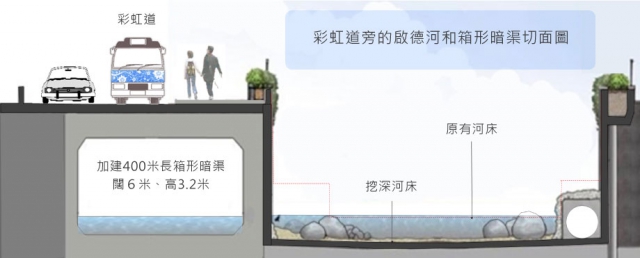

- 盡量不覆蓋河道
兩個策略

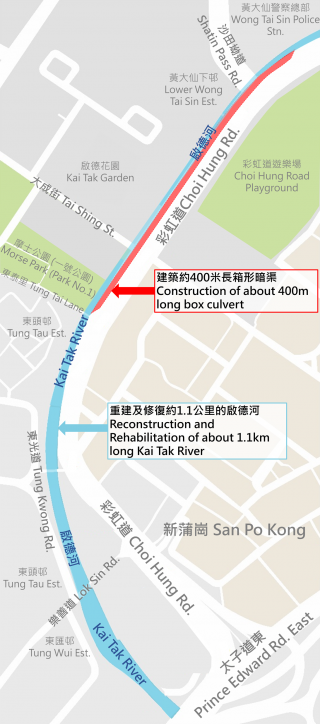

渠務署負責黃大仙區內共1.1公里的啟德河改善工程,並採用兩個改善排洪策略。

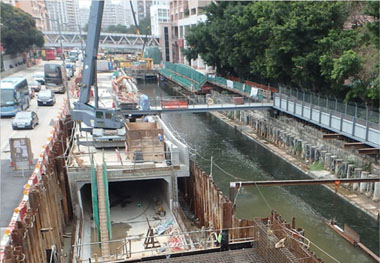

三大挑戰
進行工程期間,渠務署亦面對三大工程挑戰:

四種活化元素
啟德河的排洪能力現達致現行之防洪設計標準,以緩解附近地區的的水浸風險。同時,渠務署把握機遇將不同的綠化及生態元素加入啟德河,將其活化成「市區綠化河道走廊」。

工程計劃
上游段工程 | 中游段工程 | |
---|---|---|
工程合約 | 重建、改善及修復一段由黃大仙警署至東頭二邨的啟德河 | 重建和修復一段由東光道至太子道東的啟德河 |
合約編號 | DC/2011/04 | DC/2013/03 |
工程範圍 |
|
|
動工日期 | 2011 年 10 月 | 2013 年 12 月 |
完工日期 | 2018 年 6 月 | 2017 年 11 月 |
顧問公司 | 艾奕康顧問有限公司 | 阿特金斯顧問有限公司 |
承建商 | 利達 - 實力聯營 | 中國路橋工程有限責任公司 |
工程預算開支 | 約16億港元 | 約12億港元 |
