工程目的:改善排洪能力

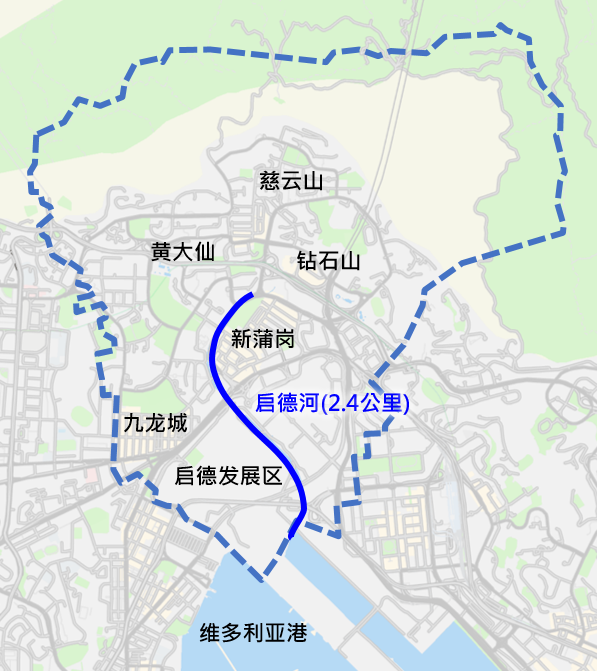

现有启德河总长度约2.4公里,由蒲岗村道起,沿彩虹道经东头邨和太子道东至启德发展区,最后连接维多利亚港,是东九龙其中一条主要排洪渠道。现时启德河的排洪能力未能符合现行防洪标准,在过往暴雨期间,启德河旁的彩虹道曾出现严重水浸情况,影响黄大仙及新蒲岗地区。有见及此,本署于启德河进行改善工程,以提升启德河的排洪能力,减低相关地区的水浸风险。

概述目标流域

黄大仙区水浸回顾

下列图片摄于2008,2010,2014及2015年,显示黄大仙区一带的水浸情况。

7/6/2008 黑色暴雨警告信号。每小时145.5毫米雨量

7/6/2008 黑色暴雨警告信号
每小时145.5毫米雨量

22/7/2010 黑色暴雨警告信号。每小时93.1毫米雨量

22/7/2010 黑色暴雨警告信号
每小时93.1毫米雨量

30/3/2014 黑色暴雨警告信号。每小时104毫米雨量

30/3/2014 黑色暴雨警告信号
每小时104毫米雨量

8/5/2014 黑色暴雨警告信号。每小时85毫米雨量

8/5/2014 黑色暴雨警告信号
每小时85毫米雨量

26/9/2015 黄色暴雨警告信号。每小时103毫米雨量

26/9/2015 黄色暴雨警告信号
每小时103毫米雨量

公众谘询

渠务署负责黄大仙区内共1.1公里的启德河改善工程,并采用两个改善排洪策略。

  • 以排洪为先
  • 活化成市区绿化河道走廊
  • 尽量不覆盖河道

两个策略

渠务署负责黄大仙区内共1.1公里的启德河改善工程,并采用两个改善排洪策略。

彩虹道旁的启德河和箱形暗渠切面图

彩虹道旁的启德河和箱形暗渠切面图

排洪策略图

排洪策略图

三大挑战

进行工程期间,渠务署亦面对三大工程挑战:

重置河道内大量公共设施

重置河道内大量公共设施

维持启德河排水功能

维持启德河排水功能

实施大型临时交通措施

实施大型临时交通措施

四种活化元素

启德河的排洪能力现达致现行之防洪设计标准,以缓解附近地区的的水浸风险。同时,渠务署把握机遇将不同的绿化及生态元素加入启德河,将其活化成「市区绿化河道走廊」。

河边花槽

河边花槽

沿河于两旁花槽种植悬垂植物簕杜鹃,它的花期一年两次,簕杜鹃色彩鲜艳的花朵能活化河堤。

仿石种植盆

仿石种植盆

为了模拟自然河床的效果,我们采用了仿石,并于仿石中设置一些种植空间,模拟出植物从石缝里生长出来的情景。

河床种植槽

河床种植槽

于河道较宽阔的位置种植水生植物

鱼洞穴及导流石

鱼洞穴及导流石

于河道加设鱼洞穴及导流石,以改变水流方向及减低流水速度,供鱼类休息。



工程计划

概览图

  上游段工程 中游段工程
工程合约 重建、改善及修复一段由黄大仙警署至东头二邨的启德河 重建和修复一段由东光道至太子道东的启德河
合约编号 DC/2011/04 DC/2013/03
工程范围
  • 重建和修复长约 600 米的启德河上游段;
  • 沿黄大仙警署至东泰里的一段启德河建造一条长约 400 米的 箱形暗渠;以及
  • 进行河道美化工程。
  • 重建和修复长约 500 米的启德河中游段;
  • 改善摩士公园(一号公园);以及
  • 进行河道美化工程。
动工日期 2011 年 10 月 2013 年 12 月
完工日期 2018 年 6 月 2017 年 11 月
顾问公司 艾奕康顾问有限公司 阿特金斯顾问有限公司
承建商 利达 - 实力联营 中国路桥工程有限责任公司
工程预算开支 约16亿港元 约12亿港元
